01

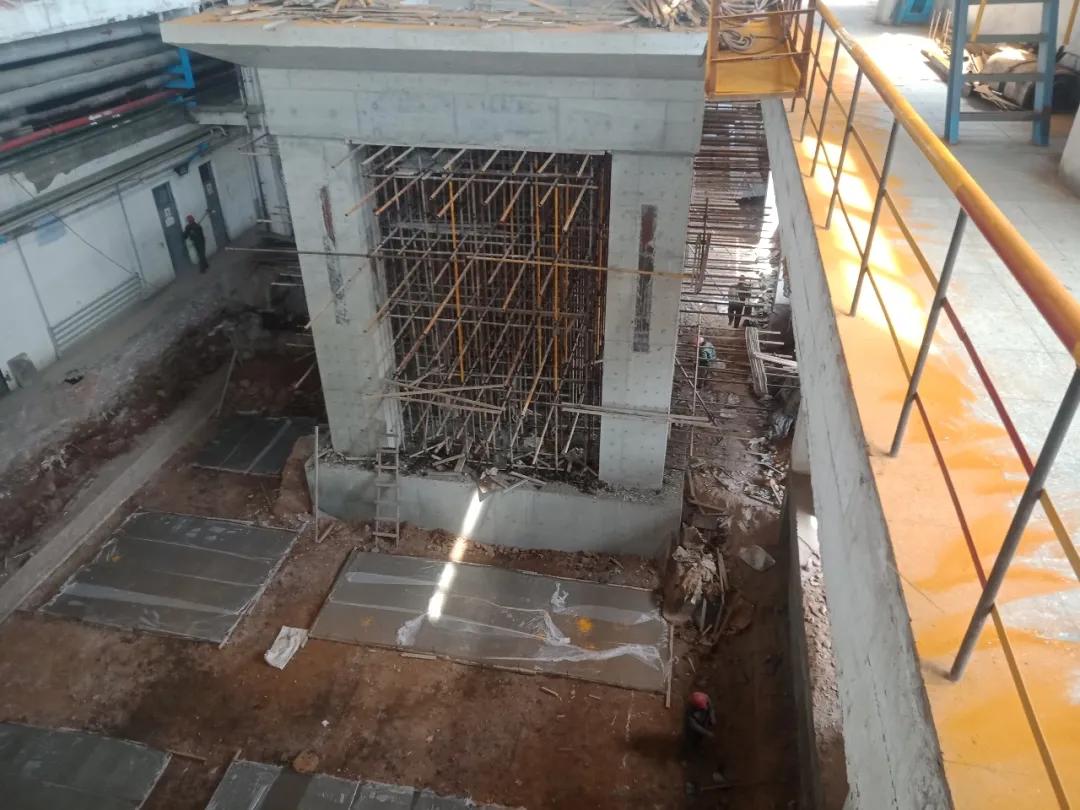

汽機基礎已完成,輔機打底板。

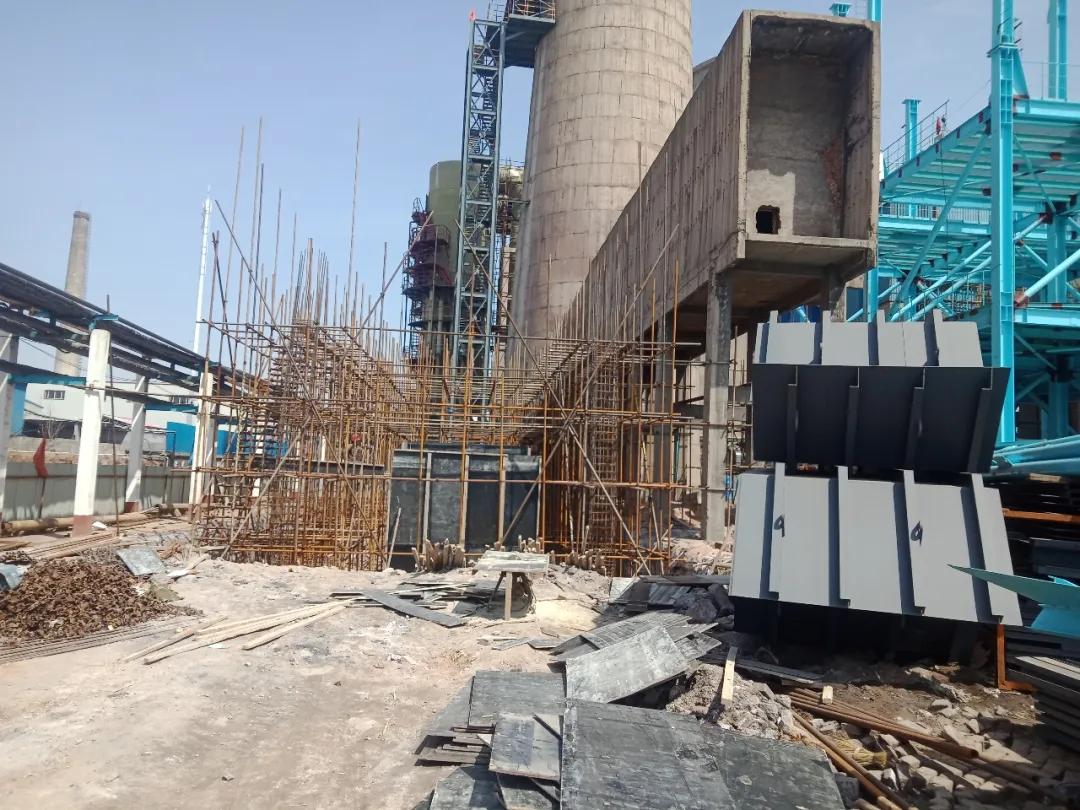

02

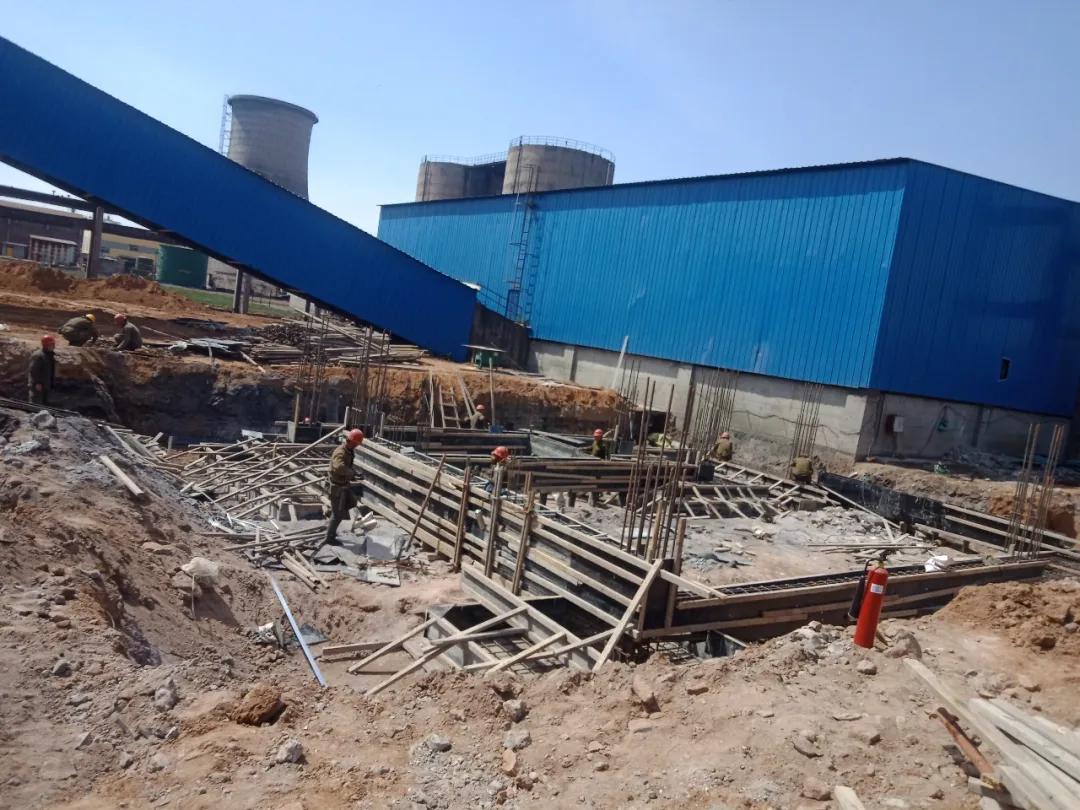

破碎廠房基礎墊層已完,正在綁鋼筋做框架。

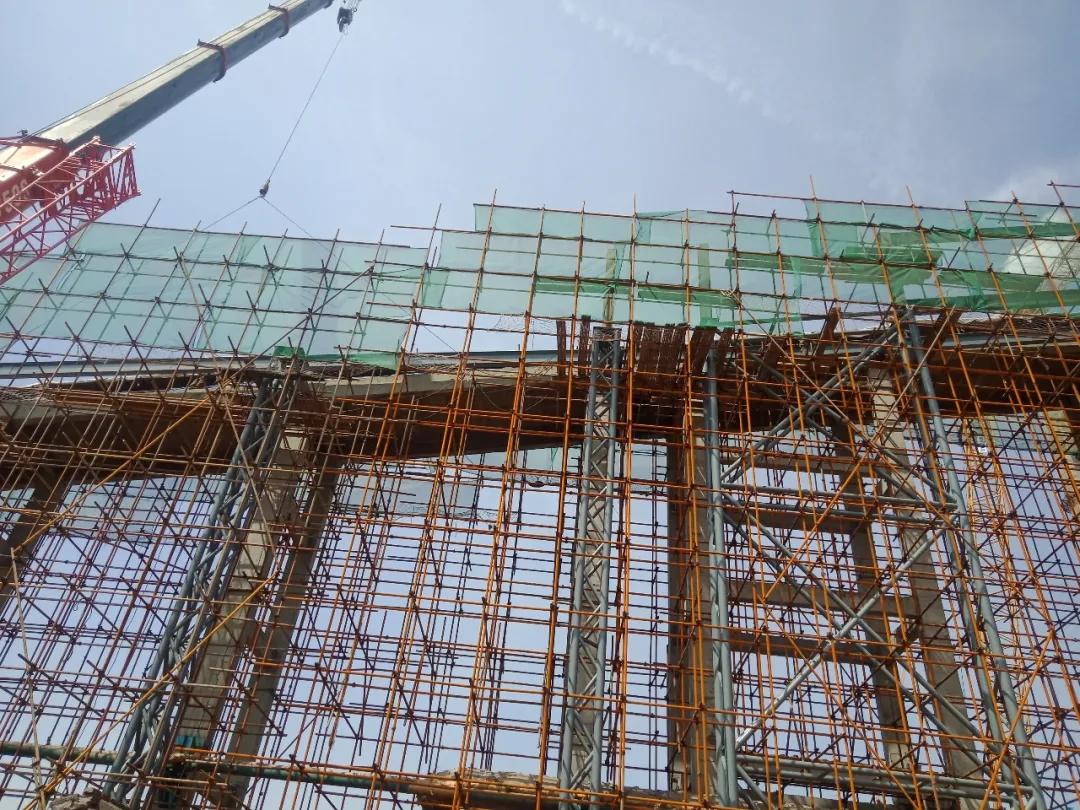

03
輸煤棧橋正在改造。
04
風機基礎墊層已完,正在綁鋼筋做框架準備澆筑。

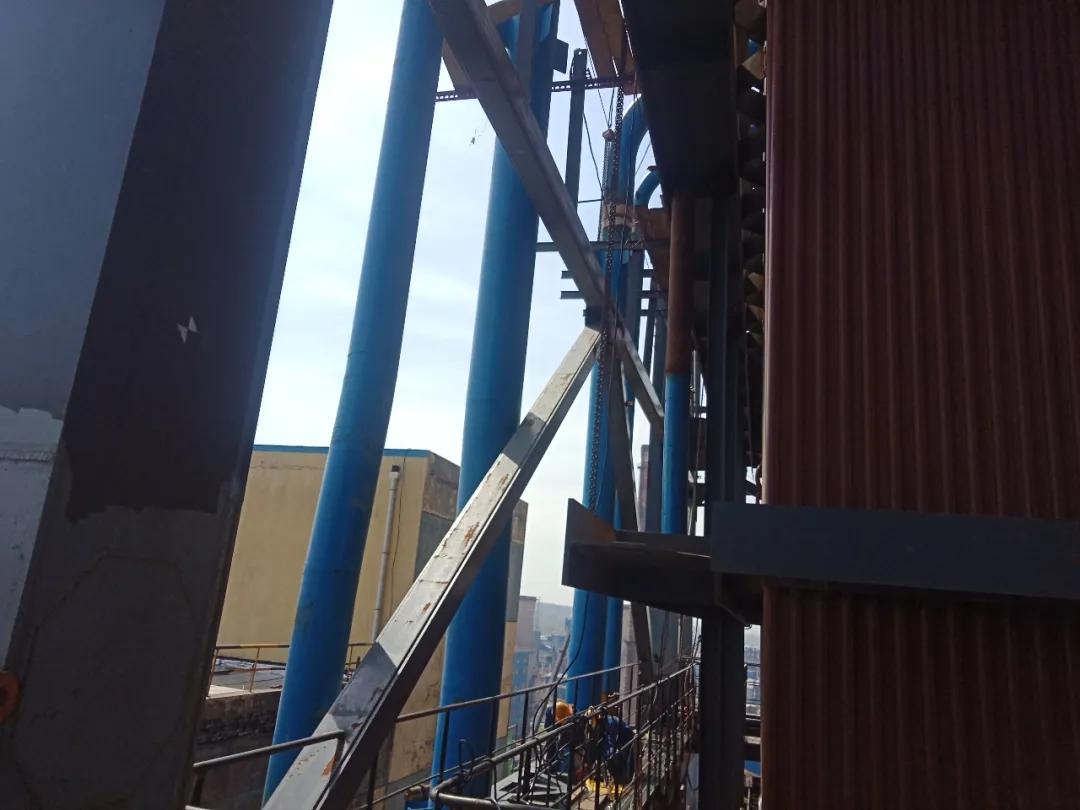

05

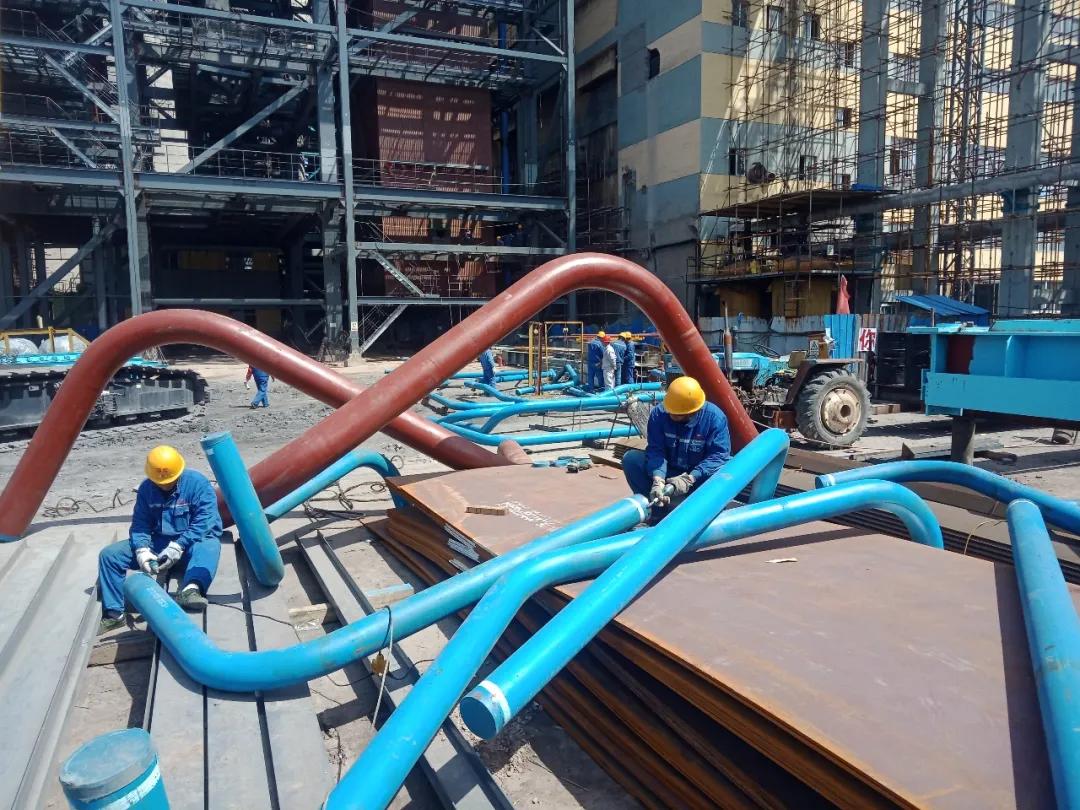

下降管支管地面打磨組對焊接。
06
下降管主管線正在焊接,兩天內可完成。

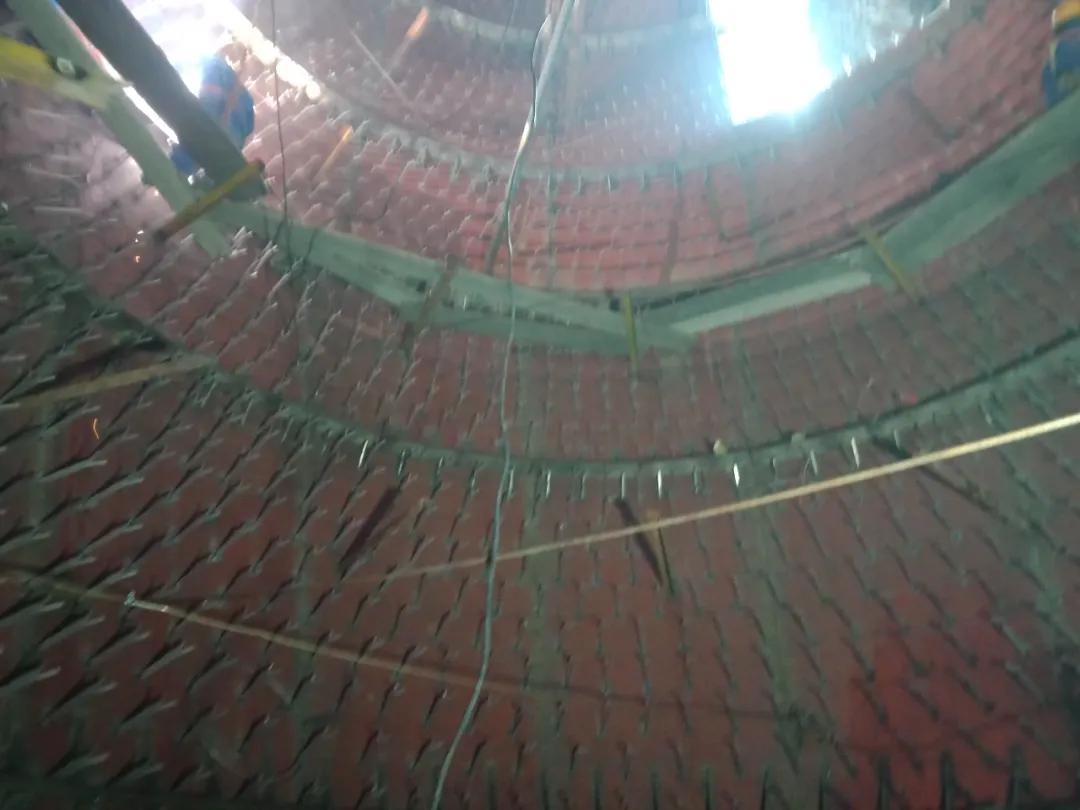

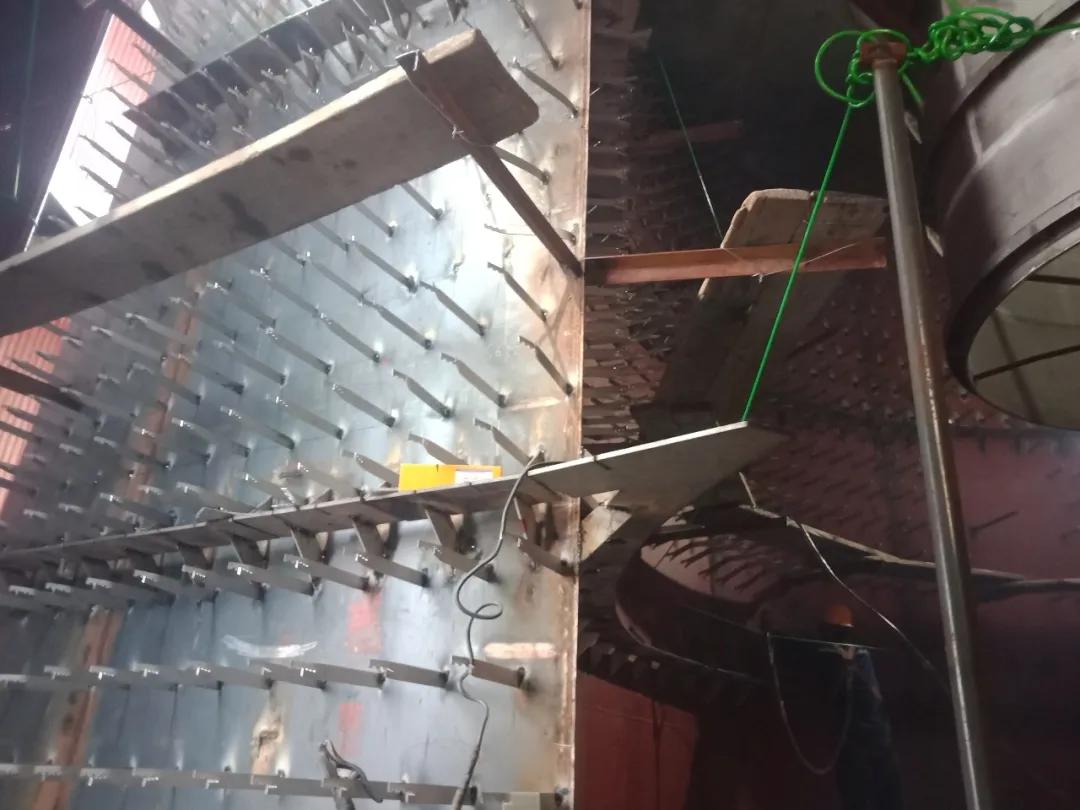

07

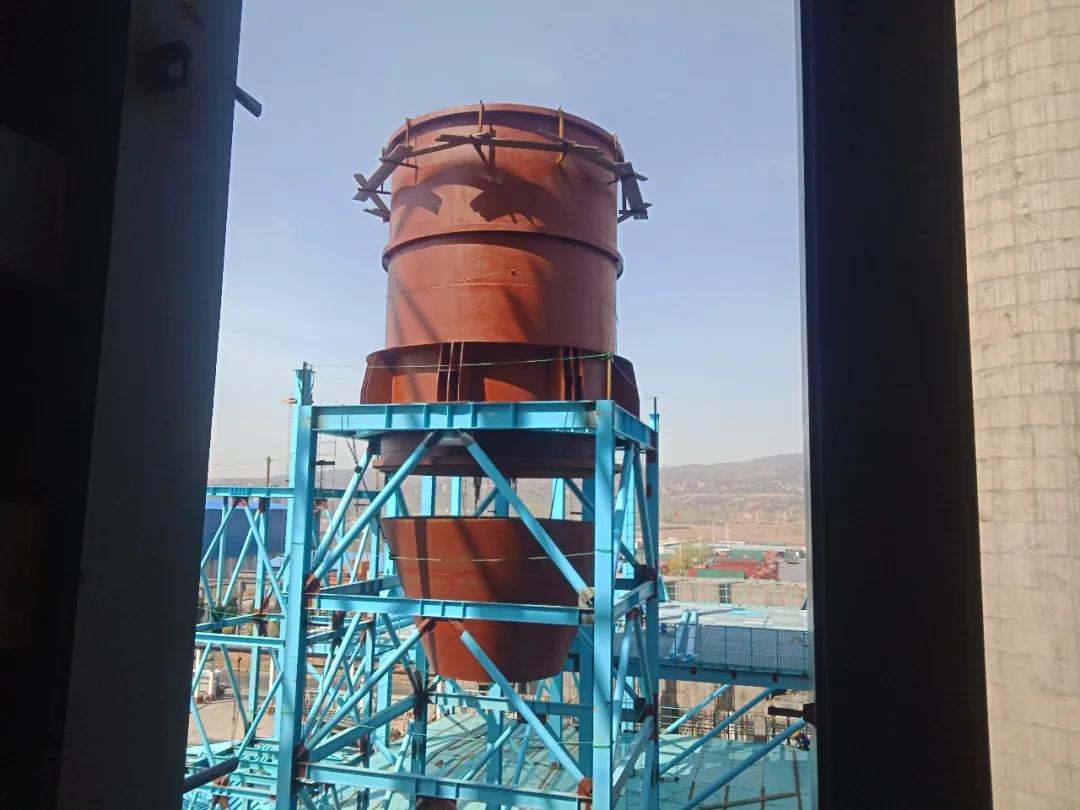

兩臺旋風分離器內壁抓釘焊接一臺已基本完成,另一臺計劃一周內完成。完成后交付筑礁保溫。

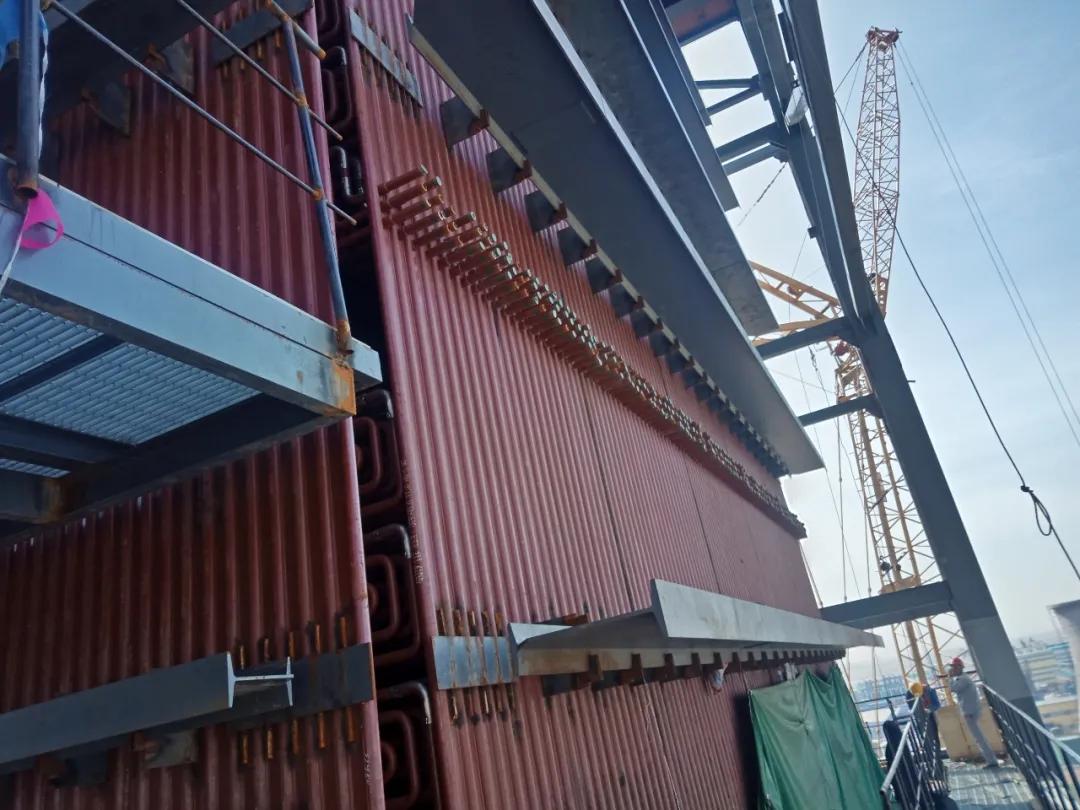

08
過熱器聯箱就位,準備組對焊接。

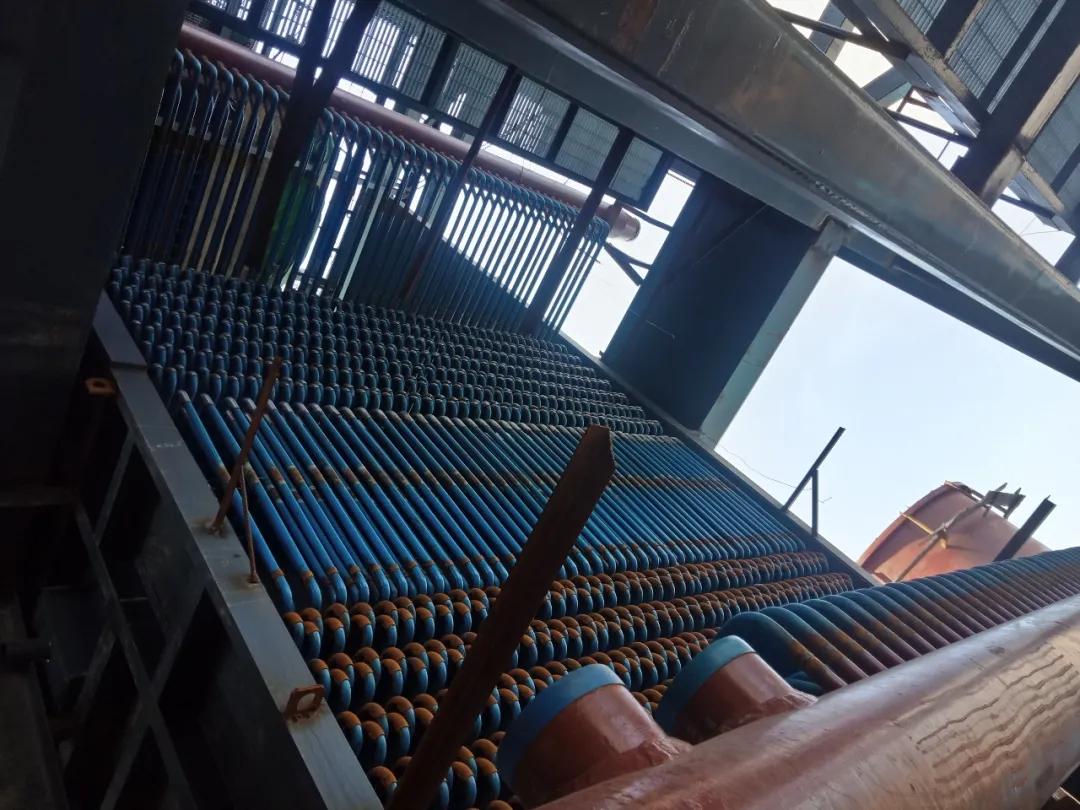

09
下級省煤器聯箱兩天可全部完成,現正焊接最后一個聯箱。
10

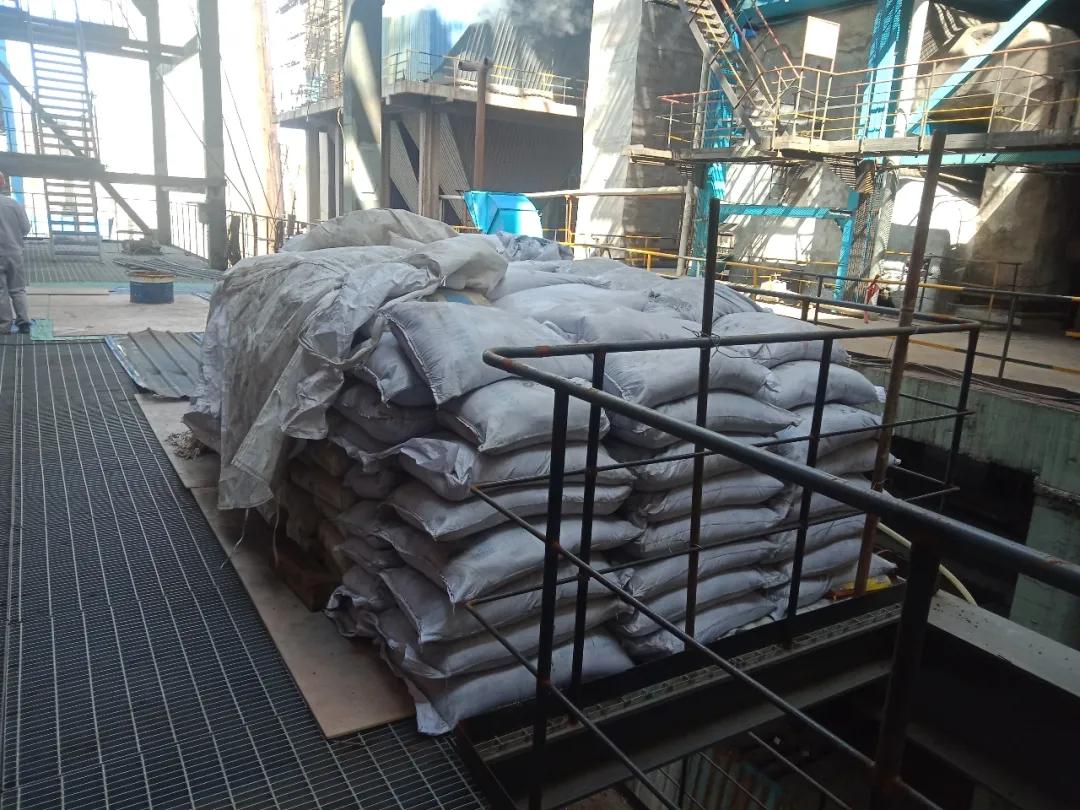

筑爐材料到貨,準備施工。
11
吸收塔分段就位組對焊接。

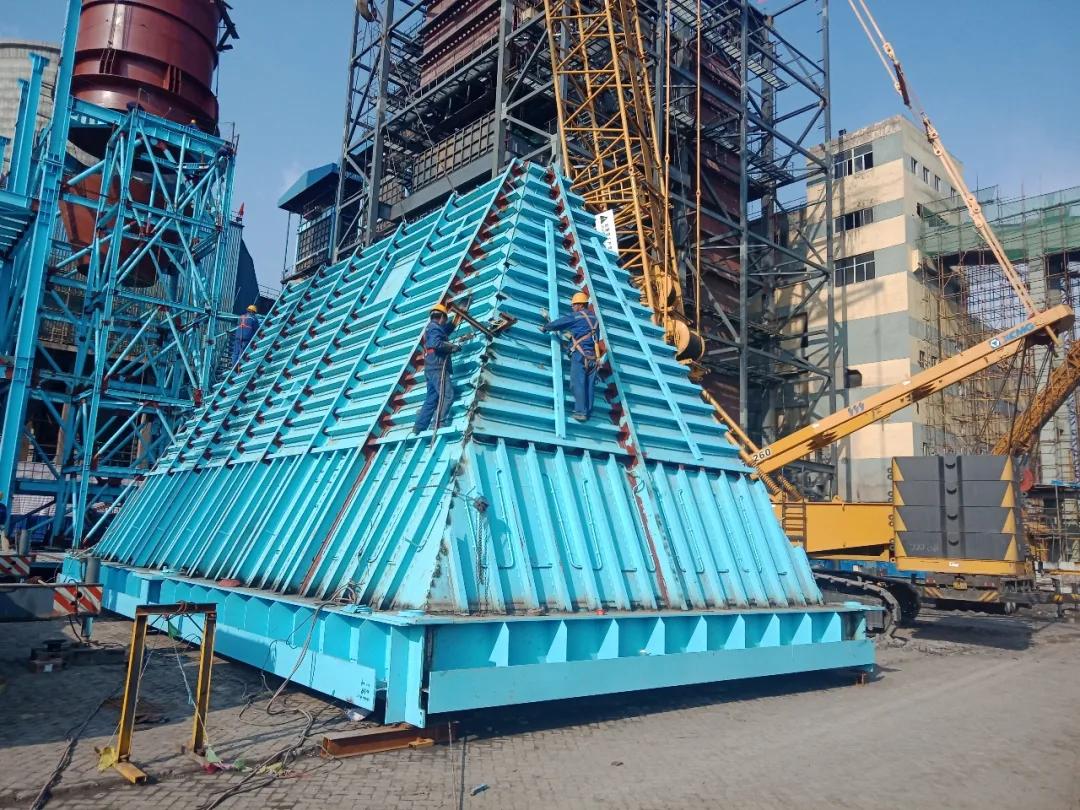

12
灰斗地面拼裝焊接。
